Проект 152 - фундаментные плиты под гараж и крыльцо 016Следующей фазой строительства стали работы по устройству фундаментных плит под гараж и крыльцо. Обе плиты должны быть примыкающими к фундаменту дома (лента) и обеспечить устойчивость примыкающих строений к дому.

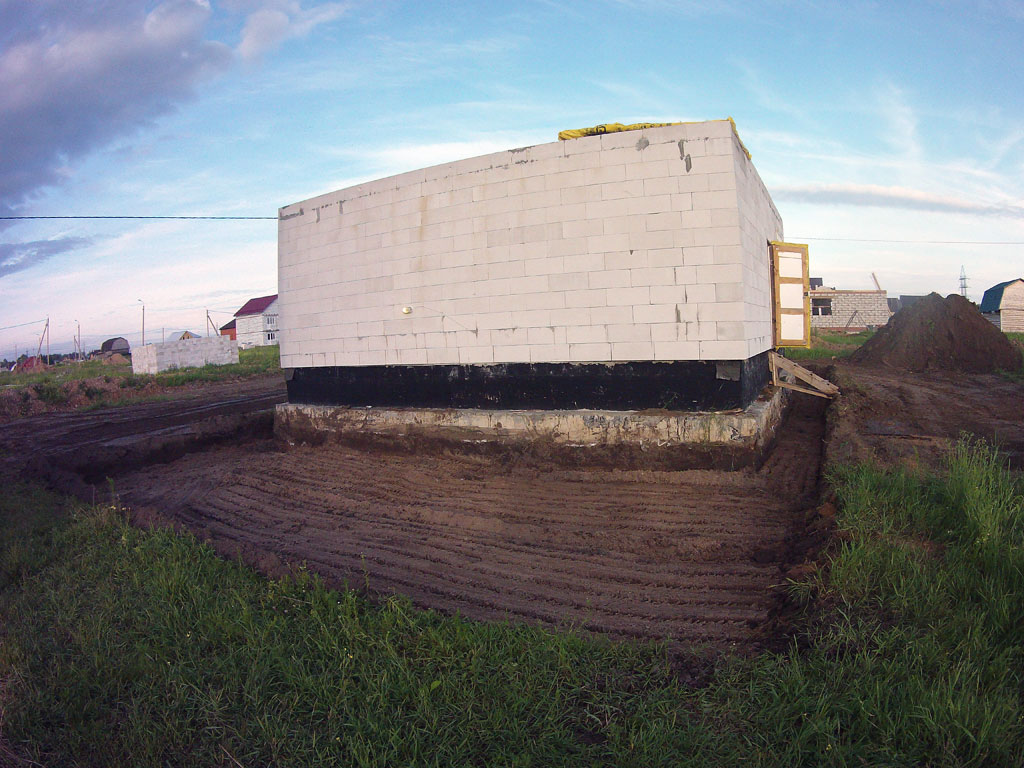

Для копки котлована был вызван экскаватор, с помощью которого был подстрелен и второй заяц - грунт очищен от набросанной подрядчиками на участок глины, выравнена плоскость, а также произведено рытьё траншеи под устройство отмостки.

Первым выравнивающим слоем под плиты стал ПГС - песчанно-гравийная смесь, имеющая высокие показатели по усадке и самотрамбовке.

После отсыпки ПГС произведен монтаж опалубки - использована упаковочная фанера и утеплитель ЭППС. Из листов 110 на 60 см в разбежку скручены 3 щита, установлены на подпорки. Внутренний слой опалубки сформировал ЭППС толщиной 50 мм - в данном случае играл роль распределителя нагрузки от заливавшегося бетона как несъемная опалубка и утеплителя.

Далее в получившийся контур по нивелиру был отсыпан щебень фракции 5-20 мм слоем около 100 мм.

По щебню залит бетон Б10-12 (М100) сформировавший слой подбетонки - данный слой должен воспрепятствовать уходу молока из рабочего слоя бетона при основной заливке. Следует отметить также удобство дальнейших работ по армированию на ровной поверхности.

Армирование плиты произведено в два уровня тремя диаметрами арматуры - 16, 12, 10.

Как вы можете видеть на фотографиях - армокаркас не выглядит как стандартная сетка с фиксированной ячейкой. Это обусловлено тем, что изначально планировалось заливать плиту с пустотами из полистирола, подобный подход должен был уменьшить стоимость используемого бетона. Однако дальнейшие расчеты показали конечную разницу в 2-3 тысячи рублей, что оказалось экономически нецелесообразно. Итак основу каркаса составляет кольцо и центральные оси армирования состоящие из 4х прутов: 3*12 и 1*16 уложенных шагом в 100 мм. Оставшееся пространство заполнено сеткой из арматуры 10 диаметра.

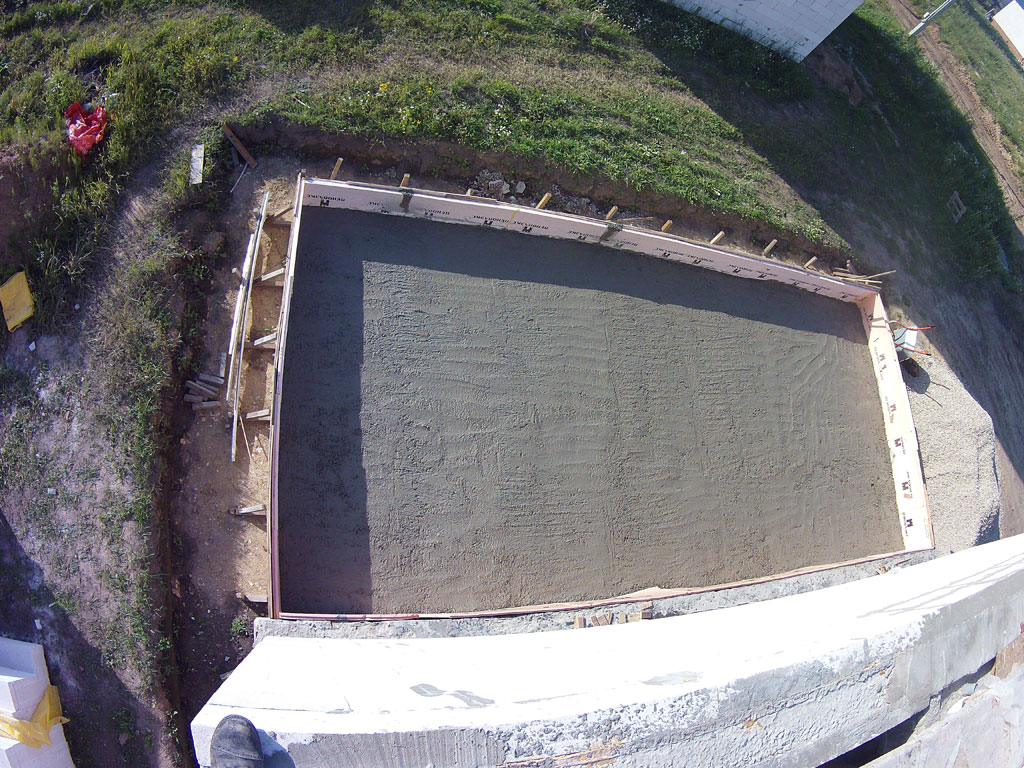

Бетон для фундаментной плиты использован класса Б22,5 (М300) на гравии. На фотографии вы можете увидеть количество молока оставшееся в бетоне после всех работ - это заслуга подбетонки (в процессе заливки в миксер вода не доливалась - бетон залит как есть по рецептуре завода).

На следующий день бетон пролит водой и укрыт пленкой. В течении 7 дней бетон увлажнялся водой находясь под пленкой. Через неделю произведена распалубка.
